화장실 방수 공사 비용은 어디까지 뜯고 다시 만드느냐에 따라 크게 달라집니다.
저희가 현장에서 안내드리는 기준으로는 부분 보수·무철거 방수 50~150만 원, 타일 철거 포함 전면 방수 150~300만 원, 이번처럼 도기와 마감재를 들어내고 하부층부터 다시 만드는 화장실 전체 철거 방수 400~500만 원대까지 나올 수 있습니다.
같은 아래층 물샘이라도 누수 부위 한쪽만 손보는 집과 바탕부터 새로 만드는 집은 들어가는 공정 자체가 다르거든요.
이번 현장은 샤워기와 세면대를 쓸 때 아랫집 천장에 물방울이 생겼고, 내부까지 살펴본 결과 겉만 보수해서 끝낼 상황이 아니었습니다.
→ 비용이 달라지는 핵심 항목
- 위생기구 탈부착 여부
- 폐기물 반출과 하부층 정리
- 벽체 하단까지 시공하는지
- 마감재와 도기를 다시 설치하는지

욕실 방수 공사 비용, 전체 방수와 부분 방수는 왜 차이날까
욕실 누수 의심 시 자가 확인 순서
1단계- 수도를 쓰지 않을 때 아래층 천장 물방울이 마르는지 관찰
2단계- 샤워기나 세면대를 쓸 때만 아래층 반응이 나타나는지 파악
3단계- 배수구 주변과 바닥 타일 틈새의 파손 상태 확인
부분 보수와 전체 시공의 차이는 단순히 평수로만 정하지 않습니다.
저희가 먼저 보는 건 어디에서 새고 있는지, 겉면만 손봐도 되는지, 안쪽까지 열어야 하는지입니다.
화장실 방수 공사 방식별 특징과 비용 차이
공사 구분 | 작업 범위 및 내용 | 비용 기준 |
부분 보수 및 무철거 | 겉면 틈새 보수 및 침투 방수 | 50~150만 원 |
타일 철거 전면 방수 | 바닥 타일 철거 후 방수층 시공 | 150~300만 원 |
전체 철거 방수 공사 | 하부층 철거, 2회 방수, 타일 및 도기 복구 | 400~500만 원대 |

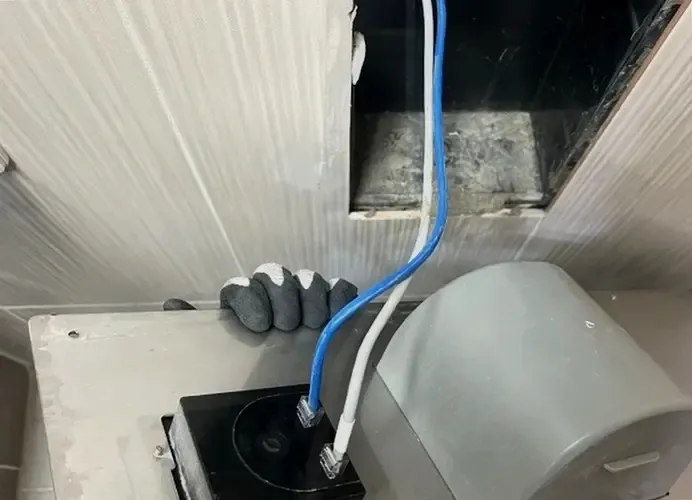

이번 현장은 아랫집 화장실 천장에서 물이 떨어진다는 연락을 받고 방문했습니다.
윗집에서 샤워기와 세면대를 쓰면 아래쪽에 물방울이 나타났고, 멈추고 조금 지나면 물 떨어짐도 차츰 줄었어요.
이런 모습이면 직수관이나 온수관만 볼 게 아니라 하수배관과 욕실 하부까지 같이 살펴야 합니다.
저희는 줄눈이나 실리콘만 다시 메우는 방식으로 해결하기 어렵다고 판단했고, 안쪽을 직접 열어보기로 했습니다.
아래층 누수 발생 시 방수공사 범위는 이렇게 누수가 나타나는 조건과 하부 상태를 본 뒤 정하는 게 맞습니다.

화장실 바닥 방수 공사 비용, 타일 철거 포함 여부부터 봅니다
거주 중인 아파트라 먼저 현관에서 욕실까지 보양했습니다.
생활 공간에 먼지와 파편이 퍼지지 않도록 준비한 뒤 월패드 배선 위치를 표시해 분리했습니다.
양변기와 세면대, 샤워 수전, 수납장도 차례로 들어냈고요.

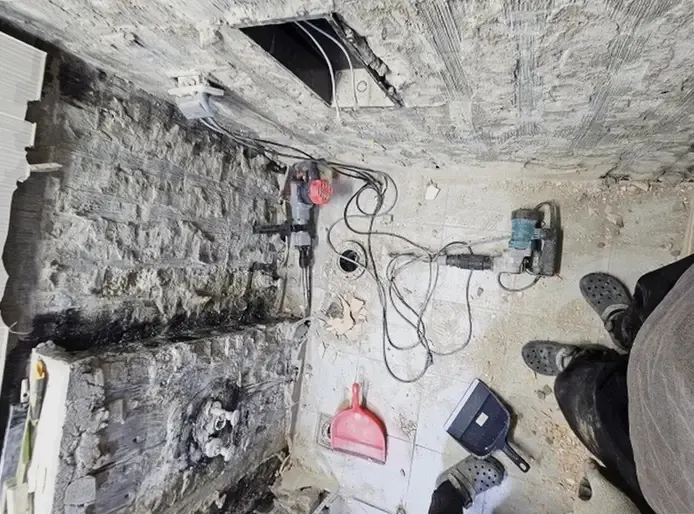

그다음 바닥과 벽면 마감재를 걷어내고 아래쪽 몰탈과 오래된 방수층까지 정리했습니다.
배수관과 오수관 주변에서는 전동해머 힘을 낮춰 기존 설비가 파손되지 않도록 천천히 진행했습니다.
나온 폐기물도 마대에 담아 바로 밖으로 옮겼습니다.
그래서 견적을 받을 때는 단순히 “방수 얼마예요?”보다 화장실 타일 철거 비용 포함 여부부터 보셔야 합니다.
철거만 해주는지, 폐기물 처리와 도기 재설치까지 맡는지에 따라 같은 금액이라도 실제 내용은 많이 다릅니다.
액체방수·도막방수 시공 비용, 재료보다 시공 과정이 중요합니다
콘크리트 면을 정리한 뒤 저희는 시멘트계 액체방수를 먼저 올렸습니다.
배수구 주변과 벽·바닥이 만나는 모서리까지 끊기지 않게 이어주고 약 12시간 정도 양생 시간을 뒀습니다.
충분히 굳은 뒤에는 고무아스팔트계 도막재를 두 번째 층으로 올렸어요.

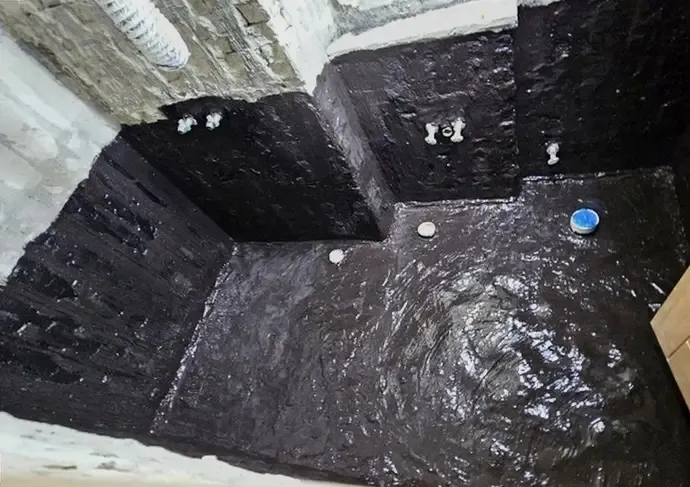

이번에는 바닥에서 끝내지 않고 샤워 공간의 벽체 하단까지 연결했습니다.
액체방수·도막방수 시공 비용은 방수제 한 통 가격만 놓고 계산하는 게 아닙니다.
바탕이 얼마나 손상됐는지, 배수구 주변 보강이 필요한지, 벽체까지 올려야 하는지에 따라 들어가는 손이 달라집니다.
저희는 제품 이름보다 기존 면을 얼마나 제대로 정리하고 각 층을 충분히 굳혀 다음 공정으로 넘어가는지를 더 중요하게 봅니다.

욕실 방수공사 4~5일 소요, 하루 만에 끝내면 안 되는 이유
이번 집은 전체 일정이 약 4~5일 정도 걸렸습니다.
철거하고 바로 마감하는 게 아니라 하부 정리, 1차 액체방수, 양생, 2차 도막, 마감재와 위생기구 복구까지 순서대로 가야 하기 때문입니다.
첫 방수층을 올린 뒤에도 반나절 정도 충분히 굳혔고, 다음 막도 자리 잡은 다음 타일 시공으로 넘어갔습니다.
복구할 때는 물이 하수구 쪽으로 자연스럽게 빠지도록 경사를 맞췄어요.
그다음 양변기와 세면대, 샤워부스, 수납장을 다시 설치하고 연결 부위도 살폈습니다.
마지막에는 줄눈과 실리콘이 굳을 시간을 고려해 하루 정도 물 사용을 줄여달라고 안내드렸습니다.
배수구·배관 보수 추가 비용, 뜯어본 뒤 새 문제가 나오면 달라집니다
기존 마감재를 걷어냈을 때 예상하지 못했던 문제가 보이는 집도 있습니다.
예를 들어 배수구 부속이 파손돼 있거나 하수관 연결부를 추가로 손봐야 한다면 처음 계획보다 공정이 늘어납니다.
이럴 때 배수구·배관 보수 추가 비용이 생길 수 있습니다.
저희는 이런 상황이 나오면 그냥 금액부터 올리지 않습니다.
어느 부위에 문제가 생겼고 왜 추가 보수가 필요한지 먼저 보여드리고 설명합니다.
처음 견적에 없던 내용이 생겼다면 고객님도 “무엇이 새로 발견됐고, 이걸 안 고치면 어떤 문제가 남는지”를 듣고 결정하시는 게 좋습니다.
그게 과도한 추가 견적을 피하는 현실적인 방법입니다.

화장실 방수 공사 가격, 욕실 크기와 자재에 따라 달라집니다
욕실 크기와 자재에 따른 견적 차이는 생각보다 큽니다.
면적이 넓으면 철거량과 폐기물도 늘고, 새로 들어가는 방수재와 마감재 양도 많아집니다.
기존 도기를 다시 쓰는지 교체하는지, 일반 타일인지 다른 제품을 선택하는지도 영향을 줍니다.

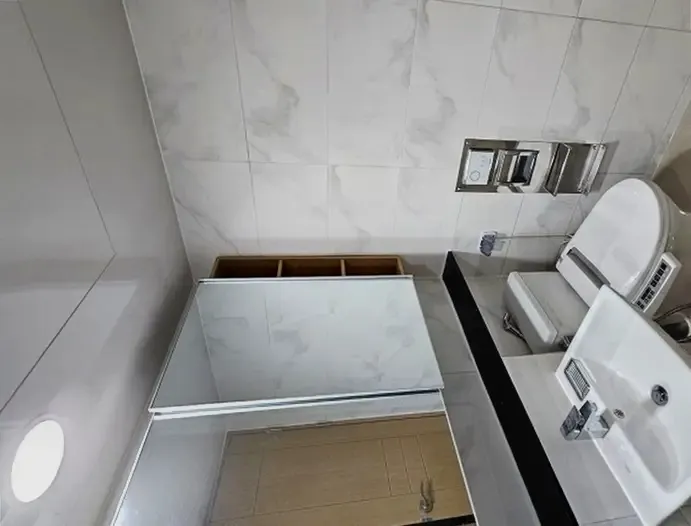

이번 현장은 방수층을 만든 뒤 타일을 다시 붙이고 철거 전에 분리해둔 위생기구까지 원위치했습니다.
마무리 뒤에는 샤워기와 세면대를 다시 써보면서 아랫집 천장에 새로운 물방울이나 번짐이 생기는지 살폈고 추가 물샘은 나타나지 않았습니다.
아랫집 천장은 위층 공사가 끝났다고 바로 덮지 않고, 머금은 습기가 빠지도록 약 3~4주 정도 자연 건조한 뒤 복구하는 방향으로 안내드렸습니다.
견적을 비교할 때는 어느 정도까지 뜯고, 무엇을 다시 만들고, 폐기물과 도기 복구까지 포함하는지를 같은 조건으로 맞춰보셔야 합니다.
이번 현장도 처음부터 큰 공사를 선택한 게 아니라 아래층 물샘 원인을 좁힌 뒤 실제 필요한 만큼 열었고, 그 결과 전체 방수까지 이어진 경우였습니다.
